أعلنت مديرية شبكات الجنوب الشرقي لنقل الطاقة الكهربائية في ميسان ، الثلاثاء ١٤ ايار ٢٠١٩ ، عن إعادة تأهيل و تشغيل محولة القدرة الرئيسية التحويلية سعة (٦٣ ام.في.اي) في محطة جنوب العمارة ( ١٣٢ – ٣٣ ك.ف ) التي خرجت عن العمل نتيجة خلل فني بشكل نهائي.
وقال مدير الدائرة المهندس ” محمدعلي عبد الله حاسد ” بان ملاكاته تمكنت من إعادة تاهيل و تشغيل المحولة التي من المفترض ان يتم شحنها لمعمل شركة ديالى المختصة بصيانتها ، منوهاً ، إلى أنه لو تم نقلها فسوف تاخذ وقتاً طويلاً في اعمال التفكيك و الرفع و النقل من موقعها إلى المعمل وارجاعها أيضا فضلا عن صعوبة نقلها بسبب كبر الحجم و الوزن.
واشار ” الى ان عملية صيانتها في حال ارسالها الى شركة ديالى ستكلف الوزارة مبالغ كبيرة تصل تكلفتها التخمينية الى ٥٠٠ مليون دينار عراقي ، مبينا ، بانه بجهود ذاتية وعمل استثنائي لملاكاته تم تأهيل واصلاح محولة القدرة رقم ( ٣) بالمحطة واعادتها للعمل بكامل جاهزيتها ، مشيرا، إلى أن ذلك يعد إنجازاً لدائرته بعد صيانتها موقعياً دون تكاليف كبيرة وبمدة عمل (١٠) ايام متواصله ليلاً و نهاراً .

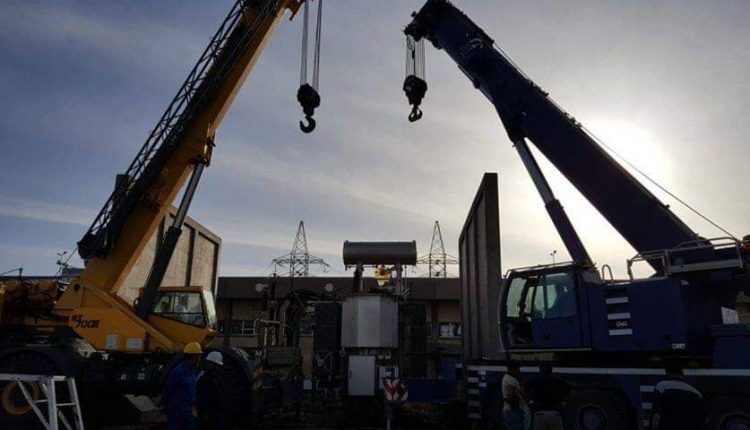

واوضح ” حاسد “بان اعمال الصيانة شملت تفكيك المحولة بالكامل ، استبدال الاجزاء المعطوبة والمستهلكة ، اعادة تركيب ملفات واجزاء المحولة ، اجراء الفحوصات والاختبارات اللازمة وفق المعايير المعمول بها ، لافتا ، الى ان ملاكاته تمكنت من أدخالها للعمل بعد انتهاء اعمال الصيانة لتخدم مناطق مركز مدينة العمارة في ميسان.
